4月27日,,,,经由11个小时一连作业,,,,柳南改扩建№13标乐成完成六景郁江特大桥缆索吊装系统试吊事情。。。。
六景郁江特大桥缆索吊装系统塔架高122M,,,,吊装系统设计索跨约为392M,,,,主索长度约为1168M,,,,接纳两组主索道,,,,单组主索道由4根Φ50密封钢丝绳组成,,,,每条钢丝绳破断拉力总和为2366KN,,,,整个设计吊重100T,,,,主索清静系数要求≥3.0。。。。

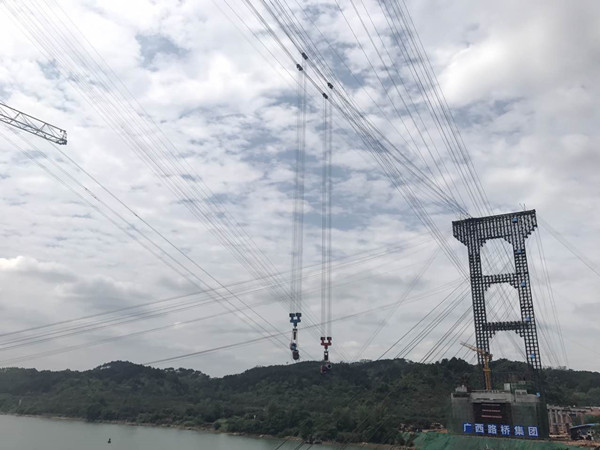

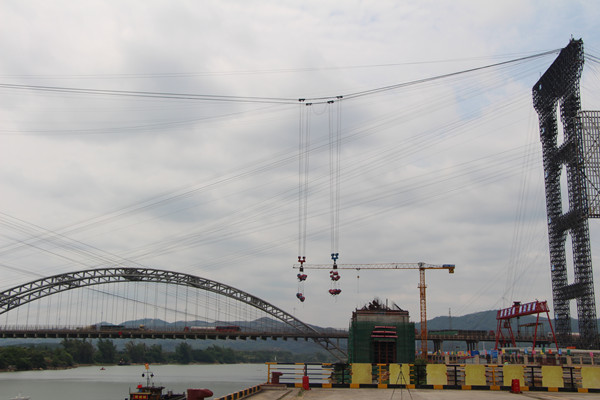

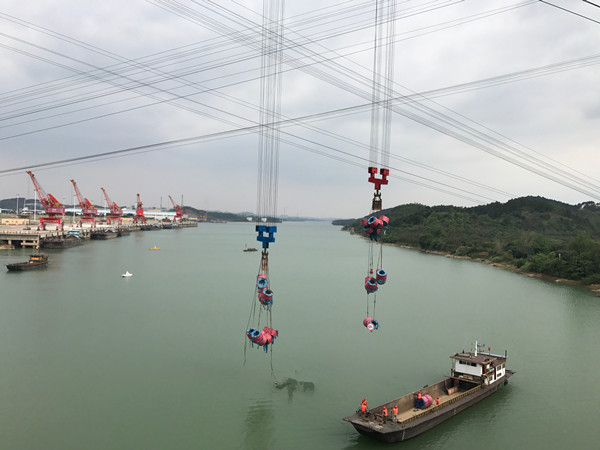

本次试吊试吊详细方案以本桥最大节段(第2节段)吊重100T为试吊基准重量(G)。。。。试吊依次按空载(往返)→50%G(动载单程)→110%G(动载单程)→125%G(静载)的顺序举行。。。。试吊配重妄想接纳成捆钢绞线,,,,每捆钢绞线重量按平均值3.2T,,,,接纳差别长度的钢丝绳串绑悬挂加载配重。。。。
试吊历程中主要检查以下几个方面:第一,,,,检查加载起吊后至跨中主索的垂度情形与设计是否相符;;;第二,,,,视察主塔受力变形情形、塔架基础、地锚的变形数据和稳固清静情形;;;第三,,,,牵引索、起重索的行动情形,,,,跑车、下挂、滑车轮组的运转情形,,,,卷扬机组的运行情形等;;;第四,,,,测试指挥系统的调理配合能力。。。。为缆索吊装系统的正式吊装涤讪基础。。。。
主桥钢结构装置是六景郁江特大桥的要害工序,缆索吊装系统清静运行是重中之重。。。。此次缆索吊装系统试吊乐成,,,,离不开项目大宗的前期准备事情和各成员间的亲近配合。。。。接下来,,,,项目将大力推进缆索吊装系统的正式吊装事情,,,,确保大桥的施工进度,,,,为年底顺遂完成通车使命继续发力。。。。(道桥分公司 唐红辉 陈红玉 文/图)
